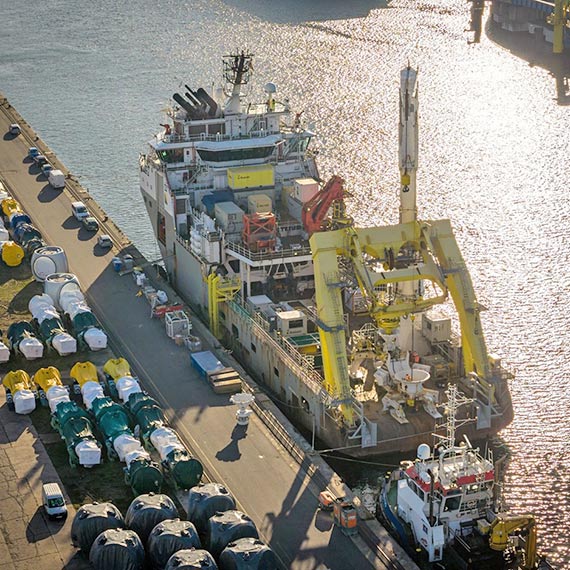

Korytarz kablowy Baltica 2 nabiera kształtu: już 150 km gotowych tras dla kabli między turbinami

Korytarz kablowy Baltica 2 nabiera kształtu: już 150 km gotowych tras dla kabli między turbinami

fot. Organizator

Zakończył się pierwszy etap przygotowania dna Bałtyku pod układanie kabli dla morskiej farmy wiatrowej Baltica 2, budowanej wspólnie przez Ørsted i PGE. Jednostka BOKA Falcon należąca do firmy Boskalis przygotowała 150 km tras dla kabli wewnętrznych, które połączą turbiny z morskimi stacjami elektroenergetycznymi. Kolejny etap obejmie wyznaczenie 260-kilometrowej trasy dla kabli eksportowych.

Prace poprzedzające instalację kabli tworzą spójną sekwencję – od rozpoznania warunków gruntowych, przez oczyszczenie korytarza, po wykonanie wykopów pod kable, które umożliwiają ich późniejszą instalację i zabezpieczenie.

Korytarz kablowy krok po kroku
Prace rozpoczęły się od badań geotechnicznych wzdłuż planowanych tras kabli. Następnie wykonawcy sprawdzili obszar pod kątem niewybuchów i niewypałów – to warunek kontynuacji działań w korytarzu kablowym. Na planowanych trasach nie znaleźli tego typu obiektów.

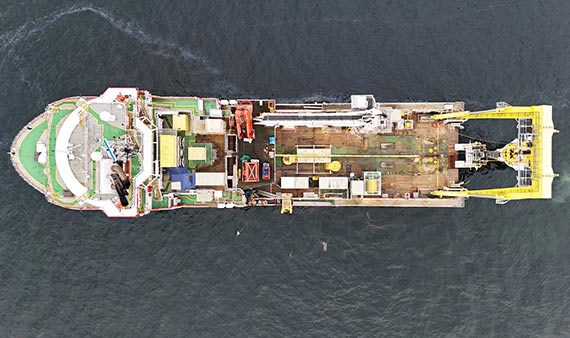

Kolejnym etapem było usunięcie dużych głazów (do 2 m) z tras kabli wewnętrznych i eksportowych. Jednostka BOKA Falcon wykorzystując pług T-Rex, oczyściła korytarze kablowe, przygotowując trasę pod wykonanie wykopów pod kable.

Korytarz kablowy Baltica 2 nabiera kształtu: już 150 km gotowych tras dla kabli między turbinami

fot. Organizator

- Zakończenie prac na trasach kabli wewnętrznych oznacza, że zamykamy kluczowy etap przygotowania dna pod połączenia między turbinami. To ważny kamień milowy, ponieważ jakość wykonania wykopów i przygotowania korytarza bezpośrednio wpływa na bezpieczeństwo instalacji oraz ochronę kabli po ich ułożeniu. Teraz koncentrujemy się na kolejnym odcinku prac na morzu, utrzymując tempo i kolejność działań zgodnie z harmonogramem projektu – powiedział Ulrik Lange, wiceprezydent i dyrektor zarządzający projektu Baltica 2, Ørsted.

- Choć jesteśmy jeszcze przed instalacją pierwszych komponentów Baltica 2 na morzu, prace przygotowujące dno Bałtyku do montażu fundamentów i układania kabli są już bardzo mocno zawansowane. Po utworzeniu korytarzy umożliwiających położenie kabli łączących ze sobą turbiny wykonawcy przechodzą do przygotowania trasy dla kabli wyprowadzających moc. Już niebawem połączą się one z lądowym odcinkiem kabli. Dzięki temu po oddaniu farmy Baltica 2 do użytku energia elektryczna wyprodukowana na morzu trafiać będzie do lądowej stacji transformatorowej w gminie Choczewo, a następnie do Krajowego Systemu Elektroenergetycznego – powiedział Bartosz Fedurek, prezes zarządu PGE Baltica.

Korytarz kablowy Baltica 2 nabiera kształtu: już 150 km gotowych tras dla kabli między turbinami

fot. Organizator

Wykop pod kable: przygotowanie dna pod instalację

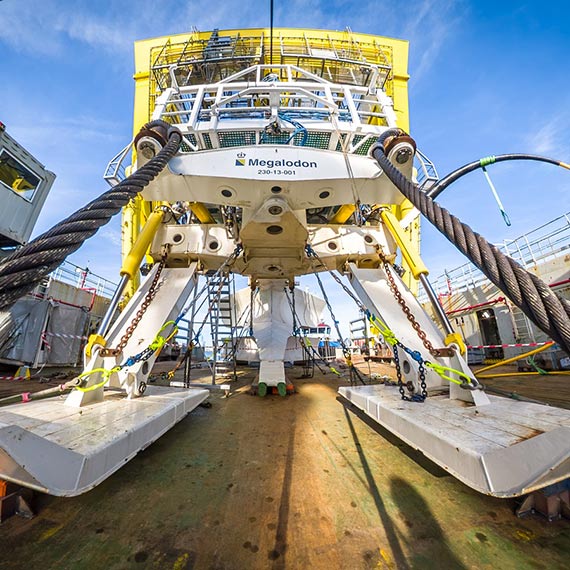

Pod koniec 2025 r. rozpoczęło się wykonanie wykopów pod kable, przy wykorzystaniu pługu Megalodon. Dzięki temu dno morskie zostało przygotowane tak, aby po instalacji przewody mogły zostać prawidłowo ułożone i zabezpieczone. Zakończona część kampanii objęła 150 km tras kabli wewnętrznych. Kolejny etap obejmie przygotowanie trasy kabli eksportowych o długości 260 km, przed instalacją realizowaną w dalszej kolejności przez jednostki Ndurance oraz Boka Ocean, również należące do Boskalis.

Baltica 2 o mocy ok. 1,5 GW to wspólna inwestycja PGE i Ørsted. Jeszcze w tym roku rozpocznie się instalacja fundamentów, kabli eksportowych oraz stacji transformatorowych na morzu. Po zakończeniu tych etapów nastąpi instalacja kabli połączeniowych między fundamentami turbin oraz morskimi stacjami transformatorowymi. Na ten rok zaplanowano także rozpoczęcie testowania lądowej stacji transformatorowej. Po uruchomieniu w 2027 roku Baltica 2 będzie największą morską farmą wiatrową w Polsce. Znacząco przyczyni się do transformacji energetycznej kraju, zapewniając czystą energię dla ponad 2,5 mln gospodarstw domowych.

Beata Głuszcz
Head of Communication Offshore Poland
Communication Offshore Poland
Commercial


komentarzy: 0, skomentuj, drukuj, udostępnij

Twoim Zdaniem

Dodaj Komentarz

Dodając komentarz akceptujesz
Regulamin oraz Politykę prywatności.

Zauważyłeś błąd lub komentarz niezgodny z regulaminem?

■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl lub wyślij mms na numer 602 657 344 ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl
■ 08:00 dnia 06.04.2026 do godz. 21:00 dnia 06.04.2026. Prognozuje się wystąpienie silnego wiatru o średniej prędkości od 35 km/h do 45 km/h, w porywach od 70 km/h do około 85 km/h, z północnego zachodu. Uwagi: Z uwagi na dynamiczną sytuację stopień ostrzeżenia może zostać podniesiony ■ Spotkania wojewodów dla mieszkańców w każdym powiecie, scenariusze zajęć dla uczniów i seniorów oraz lekcje o bezpieczeństwie i urzędzie wojewódzkim połączone ze zwiedzaniem – wszystko po to, aby każdy w regionie wiedział, jak należy się zachować w przypadku powodzi, zatrucia wody, przerwy w dostawie prądu czy sytuacji wojennej. - Przechodzimy do kolejnego etapu realizacji ustawy o Ochronie Ludności i Obronie Cywilnej – mówi wojewoda Adam Rudawski. – W ubiegłym roku przeszkoliliśmy z zakresu ustawy wójtów, burmistrzów i prezydentów z regionu. W tym roku zorganizujemy dla nich zajęcia przypominające, ale naszym głównym celem na najbliższe miesiące jest edukacja mieszkańców. Zależy nam, aby każdy wiedział, jak należy się zachowywać w przypadku różnego rodzaju kryzysów. Najważniejsze jest bowiem opanowanie i spokój, a te będą nam towarzyszyć tylko wtedy, kiedy będziemy mieć odpowiednią wiedzę ■
