Na terminalu promowym w Świnoujściu, gdzie inwestorem jest Zarząd Morskich Portów Szczecin i Świnoujście SA postępują roboty budowlane wykonywane przez firmę Budimex. Docelowo terminal zostanie przystosowany do obsługi transportu intermodalnego, czyli przewozu ładunków wykorzystującego różne środki transportu.

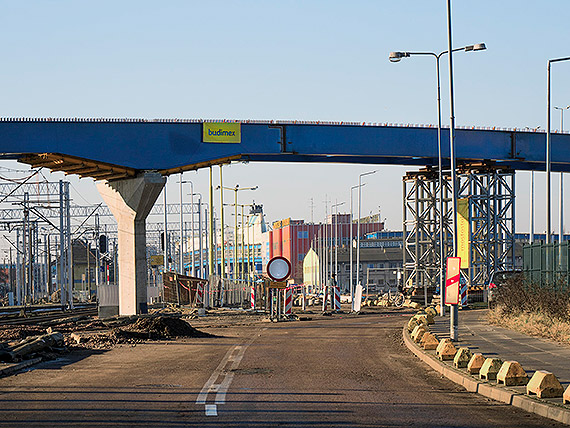

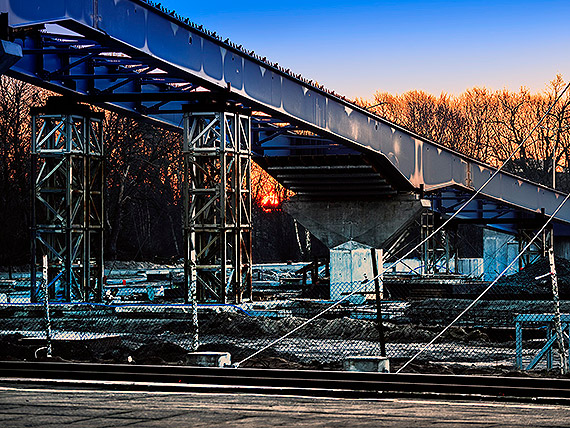

Prace budowlane trwają od jesieni 2019 i idą pełną parą. Widać już ich efekty. Jesienią ub. roku pojawiła się nowa estakada nad stacją kolejową Świnoujście. Prace przy niej są w toku. Estakada skomunikuje zaplecze z terenem terminalu. Wyłania się również coraz bardziej kształt nowego stanowiska promowego o długości 294 m powstałego z połączenia stanowisk nr 5 i 6.

Terminal promowy w Świnoujściu – marcowy raport z budowy

fot. Wiesław Mileńko

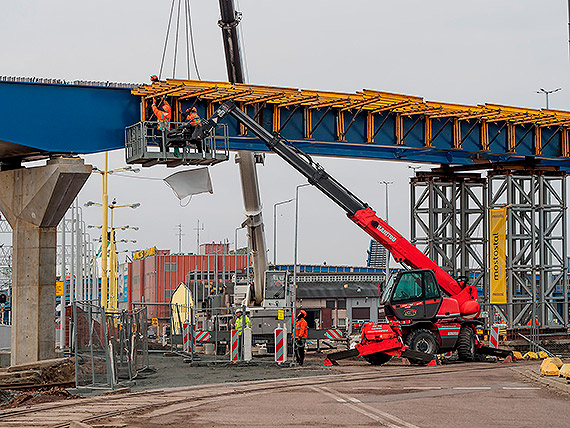

Zaczęły się roboty związane z montażem konstrukcji stalowej rampy ro-ro. Ta docelowo będzie miała 35 m szerokości i 180 ton nośności. Ekipy wkroczyły na plac „D” zlokalizowany pomiędzy ul. Dworcową a układem torów kolejowych. To tu pracować będą reach stackery obsługujące przeładunek naczep i kontenerów z lub na wagony kolejowe. Prace toczą się także przy przebudowie drogi komunikacyjnej wzdłuż terminalu przy ul. Dworcowej, od Dworca Morskiego do przejazdu kolejowego.

Terminal promowy w Świnoujściu – marcowy raport z budowy

fot. Wiesław Mileńko

Z kolei przy ul. Duńskiej praktycznie gotowy jest też jeden z placów parkingowych dla 170 TIR-ów.

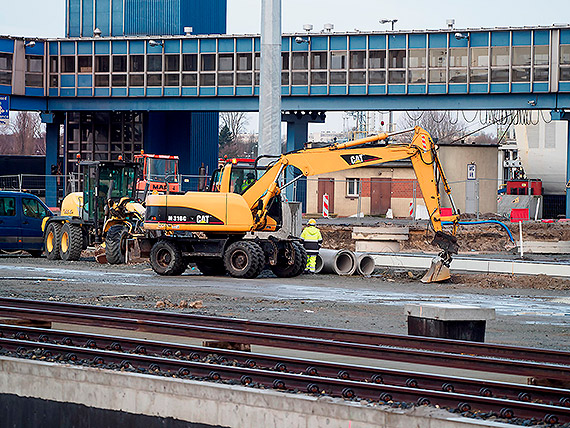

Kwestią priorytetową tej inwestycji jest budowa nowych i przebudowa istniejących torów kolejowych oraz placów manewrowo-postojowych. Dla komfortu pasażerów zainstalowany zostanie nowy rękaw, który umożliwi bezkolizyjne przemieszczanie się pieszych.

Terminal promowy w Świnoujściu – marcowy raport z budowy

fot. Wiesław Mileńko

W ramach inwestycji zakupiony będzie specjalistyczny sprzęt: wozy kontenerowe, ciągniki siodłowe, tablety przemysłowe, radiotelefony i platformy kontenerowe wraz z akcesoriami.

Terminal promowy w Świnoujściu – marcowy raport z budowy

fot. Wiesław Mileńko

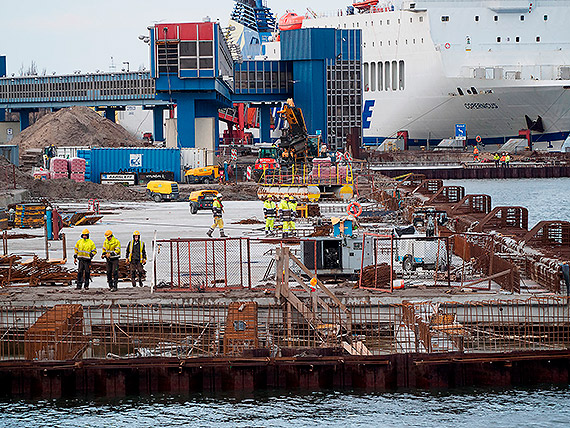

Warto też dodać, że wcześniej w ramach prac rozebrano stare magazyny, rampy przeładunkowe, a także istniejące wyposażenie stanowisk nr 5 i 6. Usunięto nawierzchnię i podbudowę wcześniejszych parkingów i umocnienia dna byłych stanowisk promowych 5 i 6 na długości 300 merów. Wykonywane są prace elektryczne, teletechniczne oraz zbrojarskie.

Terminal promowy w Świnoujściu – marcowy raport z budowy

fot. Wiesław Mileńko


Inwestycja powinna być zakończona w 2022. Jej koszt to 185 milionów złotych. Projekt ma wsparcie z funduszy unijnego instrumentu finansowego CEF (Łącząc Europę).

(Monika Woźniak-Lewandowska, fot. Wiesław Mileńko)


komentarzy: 4, skomentuj, drukuj, udostępnij

Twoim Zdaniem

Dodaj Komentarz

Dodając komentarz akceptujesz
Regulamin oraz Politykę prywatności.

Zauważyłeś błąd lub komentarz niezgodny z regulaminem?

Oglądasz 1-4 z 4

Łoś • Piątek [19.03.2021, 02:32:14] • [IP: 37.47.205.***]

A Polska w 2017 postawiła stępkę i prom będzie gotowy" nigdy" i co Chińczycy tak potrafią ?

Gość • Czwartek [18.03.2021, 09:13:37] • [IP: 80.94.24.***]

Super. Coś się dzieje w tym zadupiu. Tylko pewnie znowu jakieś pedryle będą narzekać.

Gość • Czwartek [18.03.2021, 06:39:55] • [IP: 31.0.57.***]

Smiech warte 🤣🤣 w Szwecji rozpoczęli budowę dużo dużo puzniej, i trzy razy większy terminal w Ystad, a już został skończony dobre dwa miesiące temu. BRAWO POLSKA🤣🤣

Gość • Środa [17.03.2021, 20:43:21] • [IP: 95.40.177.***]

Chińska stocznia zaczęła budowę nowoczesnego promu dla niemieckiego TT-Line. Jednostka będzie gotowa w 2022 r. a Polska ?

Oglądasz 1-4 z 4
■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl lub wyślij mms na numer 602 657 344 ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@ikamien.pl ■ Zrobiłeś zdjęcie lub film? Wyślij do nas! kontakt@ikamien.pl
■ Tunel pod Świną w Świnoujściu: w nocy 18/19 grudnia 2025 r. w godz. 22:00–05:00 wprowadzony zostanie ruch wahadłowy, natomiast w nocy 19/20 grudnia 2025 r. od 22:00 do 23:00 obowiązywać będzie ruch wahadłowy, a od 23:00 do 05:00 tunel zostanie całkowicie zamknięty ■
